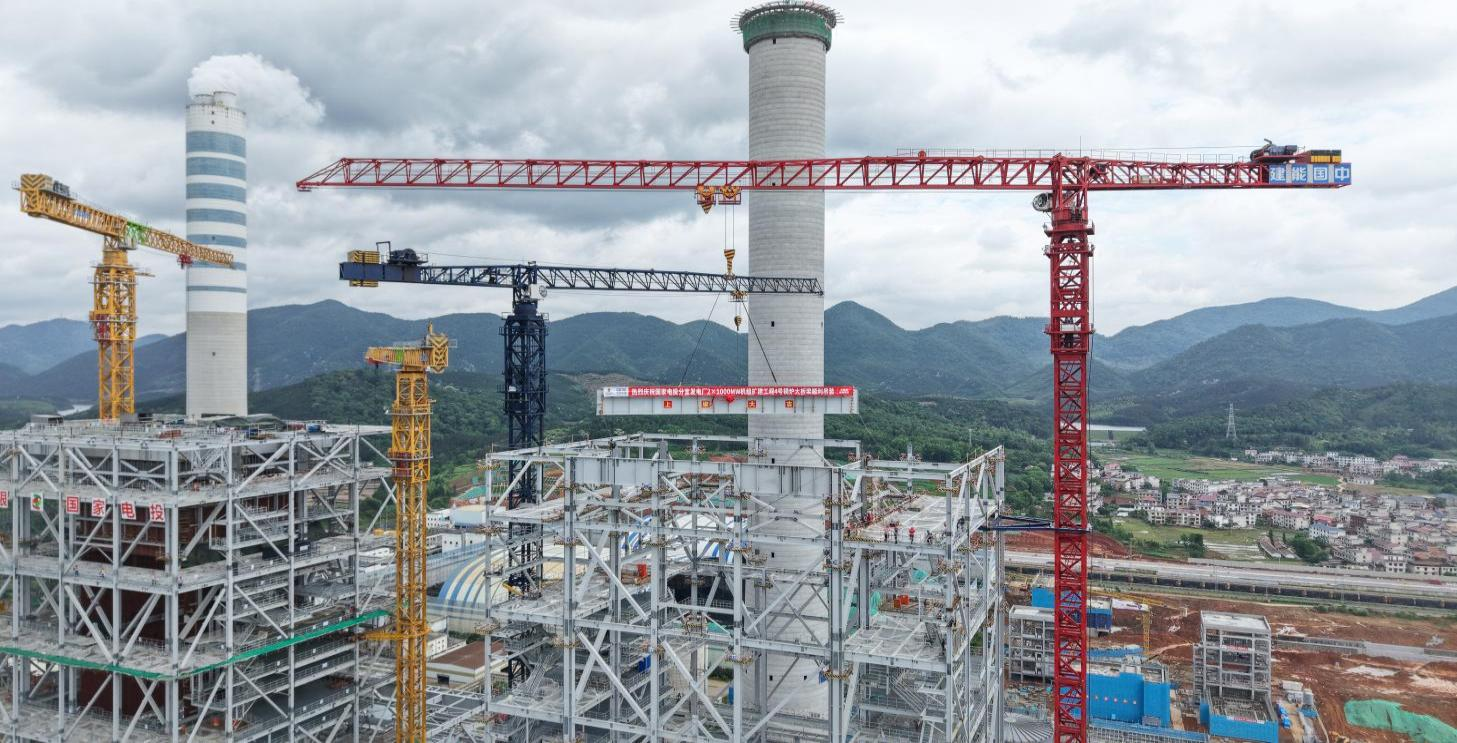

5月17日,國家電投集團江西公司分宜發電廠2×1000兆瓦機組擴建工程4號機組鍋爐首根大板梁平穩起吊、精準就位,標志著項目鍋爐主體結構施工取得關鍵節點突破,為后續受熱面安裝、工程建設奠定堅實基礎。

鍋爐大板梁作為大型火力鍋爐鋼結構的核心承重構件,其安裝質量與精度直接決定鍋爐整體結構安全。它承載著鍋爐本體、受熱面、相關汽水管道及附屬設備的全部重量,是鍋爐安全穩定運行的“生命線”。
本次吊裝大板梁長29.75米、高3.25米,自重49.265噸,安裝底部標高114米,存在體量重、標準嚴、吊裝精度高等施工難點。為保障吊裝作業安全高效推進,國延公司嚴守安全質量底線,提前統籌謀劃,聯合監理、總包及施工單位細化專項施工方案,做實安全技術交底,優化吊裝作業流程,同步開展全員實操培訓與應急演練,夯實作業安全基礎。此次作業選用140噸平臂吊單機吊裝,就位半徑38.3米,設備額定負荷70.58噸,負荷率76.9%,F(xiàn)場全程嚴控施工流程、規范操作細節,最終實現大板梁精準起吊、一次性就位。
4號爐大板梁的開吊,進一步激發了全體建設者的干勁。項目團隊將繼續以高標準、嚴要求推進后續安裝工作,確保項目按期優質建成投產。
